Khi ngân sách xây nhà không đủ như dự kiến, gia chủ không nhất thiết phải giảm chất lượng công trình. Giải pháp hiệu quả là cắt giảm những hạng mục mang tính trang trí, nâng cấp hoặc có thể bổ sung sau; đồng thời bảo vệ kết cấu, chống thấm, hệ thống điện nước và các hạng mục khó sửa chữa khi nhà đã hoàn thiện.
Nguyên tắc quan trọng nhất là tiết kiệm đúng chỗ. Một căn nhà có vật liệu trang trí vừa phải nhưng kết cấu an toàn, công năng hợp lý và ít phát sinh sửa chữa vẫn có giá trị sử dụng cao hơn căn nhà đầu tư mạnh vào vẻ ngoài nhưng phải đánh đổi chất lượng kỹ thuật.

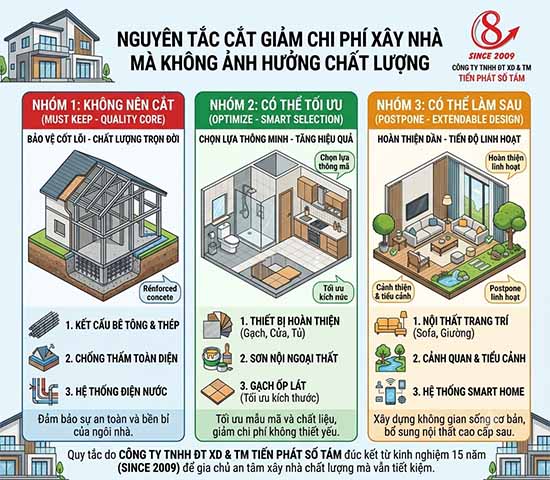

1. Nguyên Tắc Cắt Giảm Chi Phí Xây Nhà Mà Không Ảnh Hưởng Chất Lượng
1.1. Phân biệt tiết kiệm chi phí và cắt giảm chất lượng
Tiết kiệm chi phí là lựa chọn phương án có giá hợp lý hơn nhưng vẫn đáp ứng yêu cầu kỹ thuật, độ bền và công năng. Ngược lại, cắt giảm chất lượng là sử dụng vật liệu không phù hợp, bỏ qua quy trình thi công hoặc giảm khối lượng công việc cần thiết để hạ giá thành.
Ví dụ, thay đá ốp trang trí đắt tiền bằng sơn chất lượng tốt có thể giúp tiết kiệm mà không ảnh hưởng đến độ an toàn của công trình. Nhưng giảm vật liệu chống thấm, bỏ qua kiểm tra đường ống âm tường hoặc tự ý thay đổi cốt thép là những quyết định tiềm ẩn rủi ro lớn.
1.2. Xếp hạng các hạng mục theo mức độ ưu tiên
Khi thiếu ngân sách, gia chủ nên phân loại hạng mục thành ba nhóm:
- Nhóm phải bảo vệ: kết cấu chịu lực, nền móng theo thiết kế, chống thấm, điện nước, an toàn phòng cháy và các yêu cầu kỹ thuật bắt buộc.
- Nhóm có thể tối ưu: chủng loại gạch, thiết bị vệ sinh, thiết bị chiếu sáng, cửa, sơn và một số vật liệu hoàn thiện tương đương về hiệu năng.
- Nhóm có thể làm sau: nội thất rời, tủ trang trí, phào chỉ, ốp đá tạo điểm nhấn, đèn trang trí và các tiện ích chưa thiết yếu.
Việc phân loại phải căn cứ vào thiết kế, điều kiện thực tế, tiêu chuẩn kỹ thuật và nhu cầu sử dụng. Không nên coi một hạng mục là có thể cắt chỉ vì nó nằm trong phần hoàn thiện.
1.3. Tính tổng chi phí sử dụng thay vì chỉ nhìn giá mua
Một vật liệu rẻ hơn chưa chắc giúp tiết kiệm nếu nhanh xuống cấp, khó bảo trì hoặc phải thay thế sớm. Gia chủ nên xem xét tổng chi phí trong quá trình sử dụng, bao gồm giá mua, lắp đặt, bảo dưỡng, sửa chữa và thay thế.

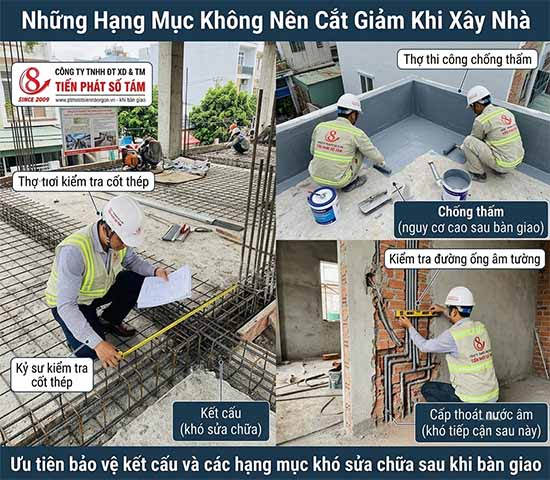

2. Những Hạng Mục Không Nên Cắt Giảm Khi Xây Nhà
2.1. Kết cấu chịu lực và nền móng
Móng, cột, dầm, sàn, cốt thép và bê tông là những thành phần ảnh hưởng trực tiếp đến độ an toàn, khả năng chịu lực và tuổi thọ công trình.
Gia chủ không nên tự ý giảm đường kính hoặc số lượng cốt thép, thay đổi mác bê tông, giảm kích thước cấu kiện hay bỏ qua các công đoạn kiểm tra để tiết kiệm chi phí. Những thay đổi này chỉ được xem xét khi có đánh giá và điều chỉnh thiết kế phù hợp bởi người có chuyên môn, đồng thời tuân thủ các yêu cầu áp dụng cho công trình.
Nếu dự toán phần kết cấu vượt ngân sách, hướng xử lý nên là rà soát giải pháp thiết kế, biện pháp thi công, khối lượng và đơn giá; không phải cắt giảm vật liệu một cách tùy tiện.
2.2. Chống thấm mái, nhà vệ sinh và ban công
Thấm dột có thể gây bong tróc sơn, hư hỏng trần, ảnh hưởng đồ nội thất và tạo điều kiện phát sinh nấm mốc. Đặc biệt, các khu vực như mái, sân thượng, ban công, nhà vệ sinh và vị trí tiếp giáp giữa các cấu kiện cần được xử lý đúng hệ thống kỹ thuật.
Gia chủ có thể tối ưu thương hiệu vật liệu nếu có phương án tương đương được xác nhận phù hợp, nhưng không nên bỏ lớp chống thấm, giảm quy trình thi công hoặc bỏ qua thử nước theo yêu cầu kỹ thuật.
2.3. Hệ thống điện, cấp thoát nước và các đường ống âm tường
Dây điện, thiết bị bảo vệ, đường cấp nước, thoát nước và các mối nối âm tường rất khó sửa khi công trình đã hoàn thiện. Việc lựa chọn vật tư cần phù hợp với tải sử dụng, điều kiện lắp đặt và yêu cầu an toàn.
Không nên tiết kiệm bằng cách sử dụng dây dẫn không phù hợp tiết diện, thiết bị bảo vệ không đúng thông số, ống kém chất lượng hoặc bỏ qua kiểm tra áp lực và khả năng thoát nước.
2.4. Những hạng mục liên quan đến an toàn
Lan can, cầu thang, hệ thống điện, giải pháp thoát nạn và các yêu cầu an toàn khác cần được giữ đúng thiết kế, quy chuẩn và quy định áp dụng. Đây không phải nhóm hạng mục nên hy sinh để đạt mục tiêu giảm giá.

3. Cắt Giảm Chi Phí Hoàn Thiện Bằng Cách Chọn Vật Liệu Hợp Lý
3.1. Gạch lát nền và gạch ốp tường
Gạch nhập khẩu, gạch khổ lớn hoặc gạch có họa tiết đặc biệt thường làm tăng chi phí vật liệu và có thể kéo theo chi phí vận chuyển, cắt ghép, hao hụt, nhân công lắp đặt.
Gia chủ có thể lựa chọn gạch sản xuất trong nước, mẫu phổ thông hoặc kích thước tiêu chuẩn nếu sản phẩm đáp ứng yêu cầu về độ bền, khả năng chống trượt tại vị trí cần thiết, độ hút nước và điều kiện sử dụng.
Không nhất thiết phải dùng một loại gạch đắt tiền cho toàn bộ ngôi nhà. Có thể đầu tư ở khu vực tạo điểm nhấn, trong khi các khu vực phụ sử dụng vật liệu đơn giản, dễ thay thế.
3.2. Sơn tường và vật liệu trang trí bề mặt
Không phải bức tường nào cũng cần sơn hiệu ứng, giấy dán tường cao cấp hoặc ốp vật liệu trang trí. Sơn hoàn thiện có chất lượng phù hợp, kết hợp màu sắc hài hòa và xử lý bề mặt đúng kỹ thuật, vẫn có thể tạo ra không gian đẹp.
Điều cần giữ là công tác xử lý nền, bả và sơn lót theo hệ thống vật liệu, xử lý các vị trí ẩm và thi công đúng hướng dẫn. Dùng sơn giá rẻ nhưng bỏ qua xử lý bề mặt có thể khiến tường nhanh bong tróc, làm phát sinh chi phí sửa chữa.
3.3. Cửa, phụ kiện và thiết bị hoàn thiện
Gia chủ có thể so sánh các loại cửa, bản lề, khóa, tay nắm và phụ kiện theo độ bền, độ kín khít, khả năng cách âm, chống nước và yêu cầu an ninh.
Không nhất thiết phải chọn dòng cao cấp nhất cho mọi vị trí. Tuy nhiên, cửa ngoài trời, cửa tiếp xúc trực tiếp với mưa nắng và các vị trí yêu cầu an toàn cần được lựa chọn theo điều kiện sử dụng thực tế.
3.4. Nguyên tắc chọn vật liệu thay thế
Trước khi đổi vật liệu, hãy so sánh ít nhất bốn yếu tố: giá trọn gói sau lắp đặt, thông số kỹ thuật, chế độ bảo hành và chi phí bảo trì. Vật liệu thay thế phải tương thích với thiết kế và điều kiện thi công, không chỉ tương đương về hình thức.

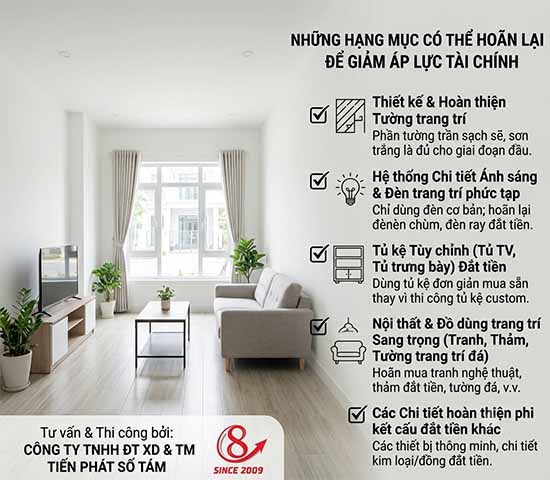

4. Những Hạng Mục Có Thể Hoãn Lại Để Giảm Áp Lực Tài Chính
4.1. Nội thất rời và đồ trang trí
Sofa, bàn trà, bàn ăn, tranh treo tường, thảm, đồ trang trí và một số món nội thất rời có thể mua sau khi gia đình ổn định sinh hoạt.
Trong giai đoạn đầu, gia chủ nên tập trung vào những món phục vụ nhu cầu thiết yếu như giường ngủ, bàn ăn cơ bản, rèm cần thiết và thiết bị phục vụ sinh hoạt hằng ngày.
4.2. Tủ trang trí và hệ tủ không thiết yếu
Không phải mọi khoảng tường đều cần tủ âm, kệ trang trí hoặc hệ tủ đóng theo yêu cầu. Gia chủ có thể hoàn thiện trước các hệ tủ thiết yếu như tủ bếp và tủ quần áo cần thiết, sau đó bổ sung kệ sách, tủ trưng bày hoặc hệ trang trí khi tài chính cho phép.
Cần lưu ý những vị trí đã có đường điện, ổ cắm, đường nước hoặc yêu cầu kỹ thuật đặc biệt. Nếu dự định lắp đặt trong tương lai, nên phối hợp trước với đơn vị thiết kế để tránh phải đục phá hoặc di dời hệ thống.
4.3. Phào chỉ, vách trang trí và trần giật cấp phức tạp
Những chi tiết này có thể tăng tính thẩm mỹ nhưng không phải lúc nào cũng cần thiết. Phương án trần đơn giản, ánh sáng bố trí hợp lý và màu sắc đồng bộ có thể đem lại hiệu quả tốt với chi phí thấp hơn.
Nếu giảm số lượng chi tiết trang trí, cần đảm bảo phương án mới vẫn xử lý tốt hệ thống chiếu sáng, điều hòa, thông gió và các thiết bị kỹ thuật.
4.4. Thiết bị thông minh và tiện ích nâng cấp
Một số thiết bị như rèm tự động, hệ thống điều khiển thông minh, loa âm trần hoặc các thiết bị tiện ích nâng cao có thể triển khai theo từng giai đoạn.
Tuy nhiên, nên xác định trước các yêu cầu hạ tầng như đường dây, vị trí cấp nguồn và kết nối cần thiết. Chuẩn bị đúng từ đầu thường ít tốn kém hơn việc bổ sung sau khi nhà đã hoàn thiện.

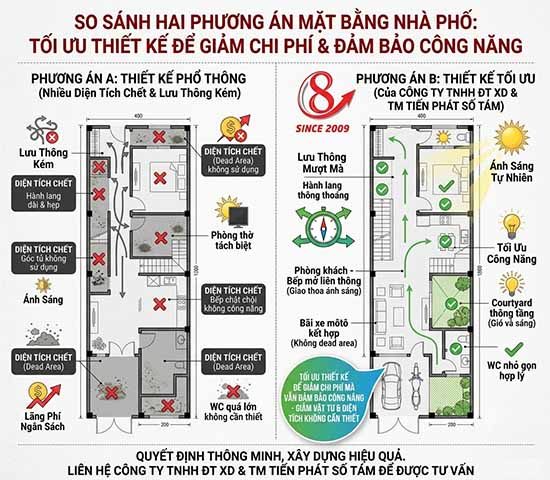

5. Tối Ưu Thiết Kế Để Giảm Chi Phí Mà Vẫn Đảm Bảo Công Năng
5.1. Ưu tiên công năng thay vì chạy theo hình thức
Một thiết kế có nhiều góc cạnh, đường cong, ô trang trí hoặc chi tiết thi công riêng biệt thường đòi hỏi nhiều công sức và vật liệu hơn. Khi ngân sách hạn chế, gia chủ nên ưu tiên hình khối rõ ràng, bố trí hợp lý và hạn chế các chi tiết không tạo ra giá trị sử dụng tương xứng.
Thiết kế đơn giản không có nghĩa là đơn điệu. Tỷ lệ không gian, ánh sáng tự nhiên, màu sắc và cách bố trí nội thất có thể tạo nên vẻ đẹp lâu dài mà không cần đầu tư quá nhiều vào trang trí.
5.2. Rà soát diện tích và số lượng phòng
Mỗi mét vuông xây dựng đều có thể làm tăng chi phí kết cấu, xây tô, hoàn thiện và vận hành. Vì vậy, gia chủ nên kiểm tra xem diện tích từng phòng có phù hợp với nhu cầu thực tế hay không.
Không nên xây phòng quá lớn chỉ để tạo cảm giác sang trọng, hoặc làm thêm phòng ít sử dụng trong khi ngân sách không đủ cho các hạng mục quan trọng. Có thể thiết kế không gian linh hoạt để một phòng đảm nhiệm nhiều chức năng khi cần.
5.3. Hạn chế thay đổi thiết kế trong quá trình thi công
Thay đổi vị trí cầu thang, nhà vệ sinh, bếp, cửa hoặc các hệ thống kỹ thuật sau khi thi công có thể dẫn đến đục phá, mua lại vật liệu và phát sinh nhân công.
Trước khi khởi công, nên chốt phương án mặt bằng, vị trí thiết bị, bản vẽ điện nước và các lựa chọn vật liệu chính. Nếu cần điều chỉnh, phải đánh giá đồng thời ảnh hưởng đến kỹ thuật, tiến độ và tổng chi phí.
5.4. Không tối ưu chi phí bằng cách tự ý thay đổi giải pháp kết cấu
Việc thay đổi nhịp kết cấu, kích thước cấu kiện hoặc giải pháp móng cần được đánh giá bởi người có chuyên môn. Chỉ nên điều chỉnh khi có căn cứ kỹ thuật và hồ sơ phù hợp, không thực hiện theo kinh nghiệm truyền miệng hoặc chỉ để giảm lượng vật liệu.

6. Kiểm Soát Chi Phí Nhân Công Và Hợp Đồng Xây Dựng
6.1. So sánh báo giá theo cùng phạm vi công việc
Một báo giá thấp chưa chắc là lựa chọn tiết kiệm nhất nếu thiếu hạng mục, chưa bao gồm vật tư, vận chuyển, thiết bị hoặc các công việc hoàn thiện cần thiết.
Gia chủ nên yêu cầu các nhà thầu báo giá theo cùng bản vẽ, danh mục công việc, chủng loại vật liệu và tiêu chuẩn hoàn thiện. Cần xác định rõ phần việc do nhà thầu cung cấp và phần việc gia chủ tự mua.
6.2. Làm rõ điều kiện phát sinh chi phí
Hợp đồng nên xác định phạm vi công việc, vật liệu, đơn giá hoặc giá trị hợp đồng, tiến độ thanh toán, trách nhiệm của các bên và cách xử lý thay đổi.
Khi phát sinh nhu cầu ngoài phạm vi ban đầu, nên yêu cầu báo giá và xác nhận bằng văn bản trước khi thực hiện. Điều này giúp gia chủ đánh giá được khoản chi bổ sung và tránh việc thay đổi liên tục khiến tổng ngân sách vượt kiểm soát.
6.3. Không chọn nhà thầu chỉ vì giá thấp nhất
Nhà thầu cần được đánh giá dựa trên năng lực thực tế, biện pháp thi công, khả năng quản lý chất lượng, tính minh bạch của báo giá và trách nhiệm bảo hành.
Giá thấp nhưng thiếu quy trình kiểm soát có thể làm tăng nguy cơ sửa chữa, kéo dài tiến độ hoặc phát sinh tranh chấp. Gia chủ nên so sánh giá trị nhận được thay vì chỉ so sánh con số cuối cùng.
6.4. Theo dõi ngân sách bằng bảng chi phí cập nhật
Nên lập bảng theo dõi gồm: ngân sách được duyệt, giá trị hợp đồng, chi phí đã thanh toán, chi phí dự kiến còn lại, khoản phát sinh và số tiền dự phòng còn có thể sử dụng.
Việc quản lý chi phí cần gắn với thiết kế, khối lượng và phạm vi công việc cụ thể. Đây cũng là tinh thần quản lý chi phí đầu tư xây dựng được đề cập trong các văn bản hướng dẫn hiện hành của Bộ Xây dựng.

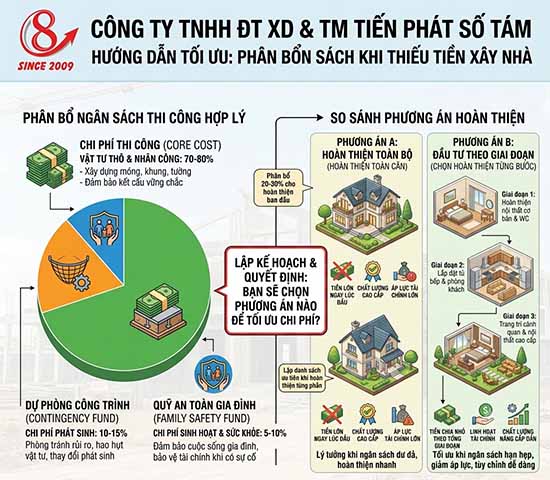

7. Phân Bổ Ngân Sách Khi Thiếu Tiền Xây Nhà Như Thế Nào?
7.1. Xác định số tiền thực sự có thể dành cho công trình
Không nên mặc định toàn bộ tiền tiết kiệm đều có thể dùng để xây nhà. Gia chủ cần trừ đi quỹ dự phòng sinh hoạt, các khoản nợ và nghĩa vụ tài chính đã xác định, chi phí chuyển nhà và những khoản cần thiết sau khi nhận nhà.
Công thức tham khảo:
Ngân sách có thể dành cho xây nhà = Tổng tiền hiện có – Quỹ an toàn gia đình – Các nghĩa vụ tài chính – Các khoản chi thiết yếu khác.
Sau đó, cần tiếp tục bố trí dự phòng cho những phát sinh hợp lý của công trình. Mức dự phòng phụ thuộc vào độ hoàn thiện của thiết kế, điều kiện thi công, mức độ chắc chắn của báo giá và khả năng biến động chi phí; không nên sử dụng một tỷ lệ cố định cho mọi công trình.
7.2. Ví dụ phân bổ ngân sách khi thiếu 200 triệu đồng
Giả sử dự toán ban đầu là 1,8 tỷ đồng nhưng số tiền gia chủ có thể dành cho công trình chỉ còn 1,6 tỷ đồng. Khoản thiếu hụt là 200 triệu đồng.
Thay vì cắt giảm đồng loạt, gia chủ có thể yêu cầu đơn vị thiết kế và nhà thầu lập phương án tối ưu theo từng nhóm:
| Nhóm hạng mục | Hướng xử lý |
|---|---|
| Kết cấu, chống thấm, điện nước | Giữ nguyên yêu cầu kỹ thuật |
| Vật liệu hoàn thiện | So sánh phương án tương đương về chất lượng |
| Trần, vách và chi tiết trang trí | Giảm độ phức tạp, bỏ chi tiết ít cần thiết |
| Nội thất rời, thiết bị nâng cấp | Chuyển sang giai đoạn sau |
| Thay đổi thiết kế | Rà soát để tránh phát sinh mới |
Đây là ví dụ về cách tiếp cận, không phải khẳng định rằng các hạng mục trên chắc chắn tiết kiệm đủ 200 triệu đồng. Số tiền giảm thực tế phải được xác định từ khối lượng, đơn giá và báo giá cập nhật.
Nếu sau khi tối ưu mà ngân sách vẫn thiếu, gia chủ nên xem xét giảm diện tích, chia giai đoạn đầu tư hoặc điều chỉnh thời điểm khởi công, thay vì ép công trình hoàn thiện trong mức tiền không đủ.
7.3. Giữ lại khoản dự phòng và chi phí sau khi nhận nhà
Không nên dùng hết ngân sách cho phần xây dựng rồi mới tính đến chi phí lắp đặt thiết bị, vận chuyển, dọn vệ sinh, chuyển nhà và các nhu cầu sinh hoạt ban đầu.
Một kế hoạch tài chính hợp lý phải xác định rõ số tiền dành cho thi công, khoản dự phòng công trình và quỹ an toàn của gia đình. Ba khoản này có mục đích khác nhau và không nên gộp thành một khoản tiền có thể tùy ý sử dụng.
7.4. Khi nào nên giảm quy mô thay vì giảm chất lượng?
Nếu đã loại bỏ các hạng mục trang trí không thiết yếu, lựa chọn vật liệu hợp lý và tối ưu thiết kế nhưng vẫn không đủ ngân sách, giải pháp tốt hơn có thể là giảm diện tích xây dựng hoặc hoãn một phần đầu tư.
Ví dụ, gia chủ có thể hoàn thiện trước các không gian cần thiết để sinh hoạt, trong khi những hạng mục bổ sung được triển khai sau theo kế hoạch phù hợp. Phương án này cần được thiết kế đồng bộ ngay từ đầu, đặc biệt với kết cấu, chống thấm và hệ thống kỹ thuật.

8. Những Sai Lầm Khi Cắt Giảm Chi Phí Xây Nhà Cần Tránh
8.1. Chọn vật liệu rẻ nhất mà không kiểm tra thông số
Giá thấp không đồng nghĩa với hiệu quả kinh tế cao. Vật liệu phải phù hợp với vị trí sử dụng, điều kiện môi trường và yêu cầu kỹ thuật. Trước khi thay thế, cần kiểm tra thông số, xuất xứ, hướng dẫn thi công và điều kiện bảo hành.
8.2. Cắt giảm công đoạn thi công để tiết kiệm nhân công
Không nên bỏ qua các công đoạn như xử lý nền, bảo dưỡng bê tông, kiểm tra đường ống hoặc thử nước chống thấm khi chúng được yêu cầu trong quy trình kỹ thuật. Chi phí tiết kiệm trước mắt có thể nhỏ hơn nhiều so với chi phí khắc phục khi xảy ra sự cố.
8.3. Thay đổi vật liệu mà không cập nhật dự toán
Khi thay đổi một vật liệu, cần đánh giá cả chi phí phụ kiện, nhân công, hao hụt và các công việc liên quan. Một lựa chọn có giá mua thấp hơn nhưng khó thi công hoặc không tương thích có thể khiến tổng chi phí tăng lên.
8.4. Chi hết tiền dự phòng cho các nâng cấp không thiết yếu
Khoản dự phòng không phải ngân sách để bổ sung các tiện ích tùy thích. Gia chủ cần giữ khoản này cho các tình huống phát sinh thực tế, đồng thời chỉ phê duyệt nâng cấp khi đã xác định rõ ảnh hưởng đến tổng ngân sách.
8.5. Không nghiệm thu trước khi thanh toán
Nên kiểm tra chất lượng và khối lượng công việc theo thỏa thuận, lưu hồ sơ vật liệu, biên bản nghiệm thu và các tài liệu bảo hành liên quan. Việc thanh toán cần tuân theo điều khoản hợp đồng và tình trạng thực tế của công trình.

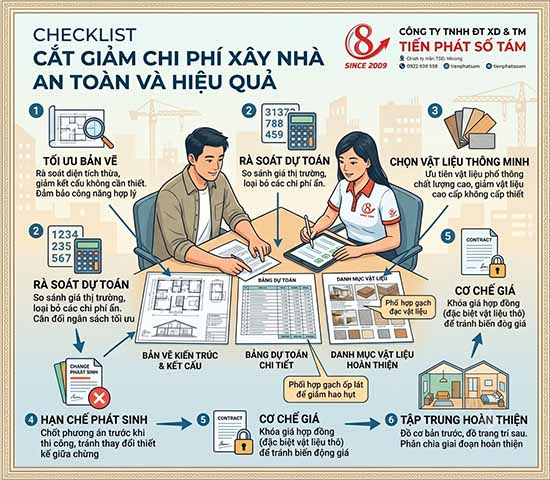

9. Checklist Cắt Giảm Chi Phí Xây Nhà An Toàn Và Hiệu Quả
Trước khi quyết định cắt hoặc thay đổi bất kỳ hạng mục nào, gia chủ nên kiểm tra danh sách sau:
- Đã xác định chính xác số tiền có thể dành cho công trình.
- Đã tách riêng quỹ an toàn gia đình và dự phòng công trình.
- Đã xác định rõ các hạng mục bắt buộc phải giữ nguyên yêu cầu kỹ thuật.
- Đã rà soát các khoản trang trí, nội thất và tiện ích có thể hoãn.
- Đã so sánh các phương án vật liệu theo chất lượng, độ bền và tổng chi phí.
- Đã kiểm tra bản vẽ để hạn chế diện tích dư thừa và chi tiết thi công phức tạp.
- Đã so sánh báo giá của các nhà thầu trên cùng phạm vi công việc.
- Đã xác định cách phê duyệt và ghi nhận chi phí phát sinh.
- Đã dự trù chi phí lắp đặt thiết bị, chuyển nhà và sinh hoạt sau bàn giao.
- Đã yêu cầu người có chuyên môn đánh giá mọi thay đổi liên quan đến kết cấu và hệ thống kỹ thuật.
9.1. Nguyên tắc quyết định cuối cùng
Trước mỗi khoản cắt giảm, hãy đặt ba câu hỏi:
- Hạng mục này có ảnh hưởng đến an toàn, độ bền, chống thấm hoặc khả năng sửa chữa sau này không?
- Có phương án thay thế nào tiết kiệm hơn nhưng vẫn đáp ứng yêu cầu kỹ thuật và công năng không?
- Nếu hoãn hạng mục này, việc bổ sung sau có gây đục phá, ảnh hưởng các hệ thống khác hoặc tốn kém hơn không?
Nếu chưa trả lời rõ ba câu hỏi trên, không nên vội quyết định cắt giảm.

10. Kết Luận
Thiếu ngân sách không đồng nghĩa với việc phải chấp nhận một căn nhà kém chất lượng. Điều quan trọng là xác định đúng thứ tự ưu tiên: giữ vững kết cấu, chống thấm, điện nước và an toàn; tối ưu vật liệu hoàn thiện; hoãn nội thất và tiện ích chưa thiết yếu; đồng thời kiểm soát thiết kế, hợp đồng và chi phí phát sinh.
Nếu ngân sách vẫn chưa đủ sau khi đã tối ưu hợp lý, giảm quy mô hoặc chia giai đoạn đầu tư thường là lựa chọn đáng cân nhắc hơn việc cắt giảm các hạng mục kỹ thuật cốt lõi.
Một căn nhà tốt không nhất thiết phải sử dụng vật liệu đắt nhất. Giá trị thực sự nằm ở chất lượng thi công, công năng phù hợp, độ bền và khả năng đáp ứng nhu cầu sinh hoạt lâu dài của gia đình.
11. Liên hệ để được chúng tôi tư vấn tận tình nhất:
CÔNG TY TNHH ĐẦU TƯ XÂY DỰNG VÀ THƯƠNG MẠI TIẾN PHÁT SỐ TÁM
Địa chỉ: 50A Trương Đăng Quế, Phường 1, Quận Gò Vấp, TP.HCM
Hotline: 0903 768 270 – Anh Vũ (CEO)
Youtube: Xây Dựng Nhà Phố
